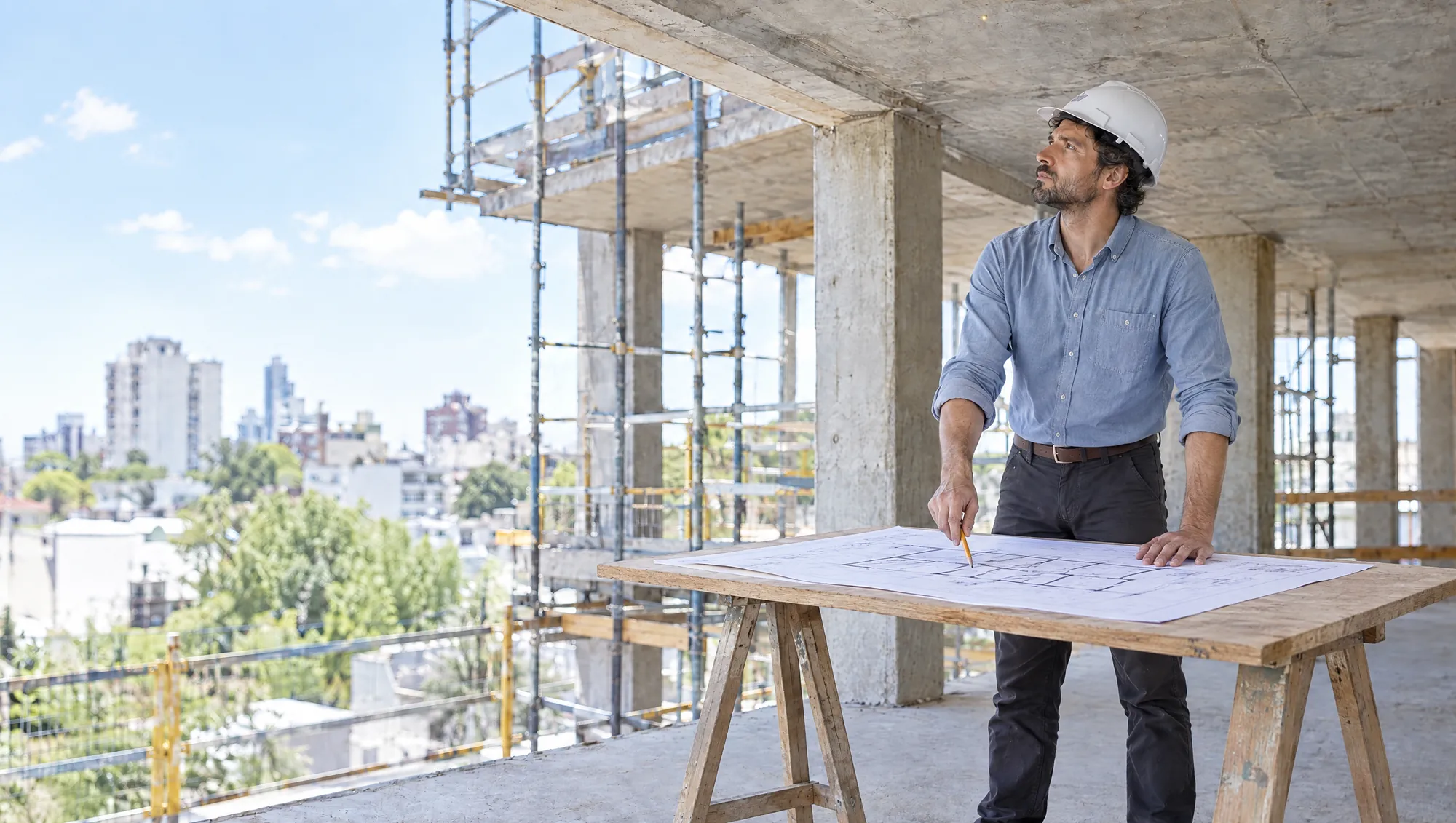

Un Arquitecto de Estudio TREO compara el plano extendido sobre una mesa de obra con la estructura de hormigón de un edificio en construcción de la Ciudad de Buenos Aires

Código de Edificación, art. 2.1.4 · Ciudad de Buenos Aires

Permiso de obra civil en CABA

Encuadramos tu obra en su categoría, proyectamos y registramos el plano en etapa proyecto y tramitamos el Permiso de Ejecución de Obra Civil ante la Dirección General de Registro de Obras y Catastro, por Tramitación a Distancia. Micro Obra, Obra Menor, Media y Mayor.

Honorarios
Desde $480.000
Trámite
100 % por TAD
Registro
DGROC
En Google
5,0 ★

Qué dice la norma

Acá los números sí mandan

A diferencia de los planos de instalaciones, el permiso de obra civil tiene umbrales. El artículo 2.1.4.1 del Código de Edificación clasifica el permiso «en función del tamaño de la obra» en cuatro categorías, y cada una tiene sus límites de superficie, de profundidad de subsuelo y de plano límite.

Las categorías

Micro, Menor, Media y Mayor

Micro Obra hasta 50 m² de obra nueva o ampliación; Obra Menor hasta 1.000 m², 4 m de subsuelo y 15 m de plano límite; Obra Media hasta 5.000 m², 6 m y 45 m; y Obra Mayor «sin límite de superficie, altura o profundidad». Cada categoría lleva su documentación, su póliza y sus plazos.

El paso previo

Registrar no es empezar

El Registro en Etapa Proyecto del artículo 2.1.3 «constata el cumplimiento de la normativa urbanística y de edificación vigente al momento de su solicitud, no resultando apto, por sí mismo, para iniciar la obra». Es el requisito del permiso, no el permiso.

La responsabilidad

Profesionales con nombre y rol

El Código lo dice así: los permisos «requieren intervención de uno o más profesionales habilitados, quien/es asume/n la responsabilidad técnica de la documentación presentada y de los trabajos a realizar en la medida que corresponda a los roles asumidos».

Calculadora

¿Qué permiso le corresponde a tu obra?

Contanos qué vas a hacer, cuántos metros cuadrados suma la intervención y, si los hay, la profundidad del subsuelo y la altura de la obra nueva. Te mostramos la categoría según el artículo 2.1.4.1 del Código, el tipo de plano y los plazos del permiso.

¿Se da alguna de estas situaciones?

Es una orientación. Toma cada parámetro como un techo independiente: si la obra supera cualquiera, sube de categoría. Así conviene encuadrar, aunque el Código lo escribe con «y/o» y no lo dice en forma expresa. El encuadre final lo hacemos con el relevamiento.

Categorías del Permiso de Ejecución de Obra Civil y sus plazos
CategoríaHastaPlazos
Aviso de ObraLista cerrada de tareas1 año para terminar
Micro Obra50 m² (internas sin límite)1 año para iniciar, 2 para terminar
Obra Menor1.000 m² · 4 m · 15 m1 año para iniciar, 3 para terminar
Obra Media5.000 m² · 6 m · 45 m1 año para iniciar, 4 para terminar
Obra MayorSin límite1 año para iniciar, 6 para terminar
Permiso de DemoliciónExpediente propio1 año para terminar

Superficie, profundidad total del subsuelo y plano límite sobre la cota de parcela (este último, sólo en obra nueva). Código de Edificación, arts. 2.1.1, 2.1.2, 2.1.4.1 y 2.1.18 (Ley 6100, con el Título 2 reescrito por la Ley 6438). Cómo se encuadra cada caso

Antes de contratar

Tres cosas que cambian el presupuesto

Son las que más consultas nos generan, y las tres se resuelven leyendo la norma con cuidado antes de proyectar.

Los tres techos Se miden los tres

  • Una vivienda de 280 m² con un subsuelo de 5 m no es Obra Menor: pasó el techo de 4 m de subsuelo, así que se encuadra como Obra Media.
  • Si ampliás una obra con permiso vigente, la superficie nueva se suma a la ya registrada para definir la categoría.

Aviso de Obra También es un trámite

  • Pintar una fachada con andamio, cambiar solados o revoques interiores o mover un tabique no portante no necesitan permiso: van por Aviso de Obra.
  • Pero el aviso se presenta por TAD, se evalúa y recién con el certificado se empieza. La responsabilidad es del propietario.

Derechos Los cobra la Ciudad

  • El permiso tiene el Derecho de Construcción Sustentable, que depende de la superficie, la zona y el uso, y se adelanta en parte al presentar el proyecto.
  • Si el proyecto usa capacidad constructiva adicional, corresponde además el Derecho para el Desarrollo Urbano y el Hábitat Sustentable.

Si el inmueble está catalogado o en un Área de Protección Histórica, antes del registro va la consulta obligatoria ante la DGIUR, que explicamos en interpretacionurbanistica.com.ar.

¿Cómo trabajamos?

Primero el encuadre, después el proyecto

La categoría define la documentación, el tipo de plano, la póliza y los plazos. Por eso empezamos por medir lo que hay y lo que se va a hacer, y recién después proyectamos y presentamos.

El Arquitecto de Estudio TREO lee en su celular las fotos y el mensaje que le mandó un cliente, sentado junto a la ventana de la oficina

1

Encuadramos la obra

Con lo que querés hacer, los metros, el subsuelo, la altura y la dirección del inmueble definimos si va por Aviso de Obra o en qué categoría de permiso, y si hace falta pasar antes por la DGIUR.

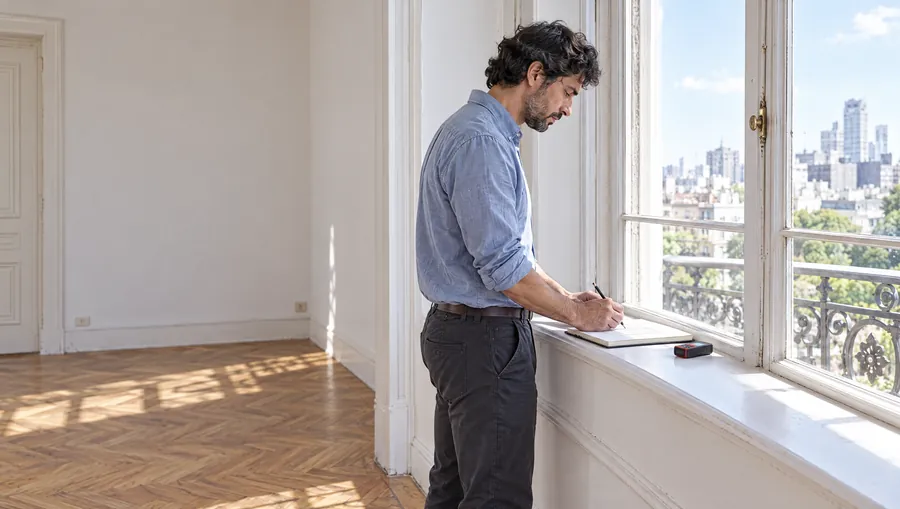

El Arquitecto de Estudio TREO dibuja el croquis con medidas de un departamento vacío, apoyado en el alféizar de la ventana

2

Relevamos y proyectamos

Relevamos el inmueble y lo que ya está registrado, proyectamos la obra y armamos el plano —único, mixto o de arquitectura, según la categoría y el uso— con el proyecto estructural y las encomiendas.

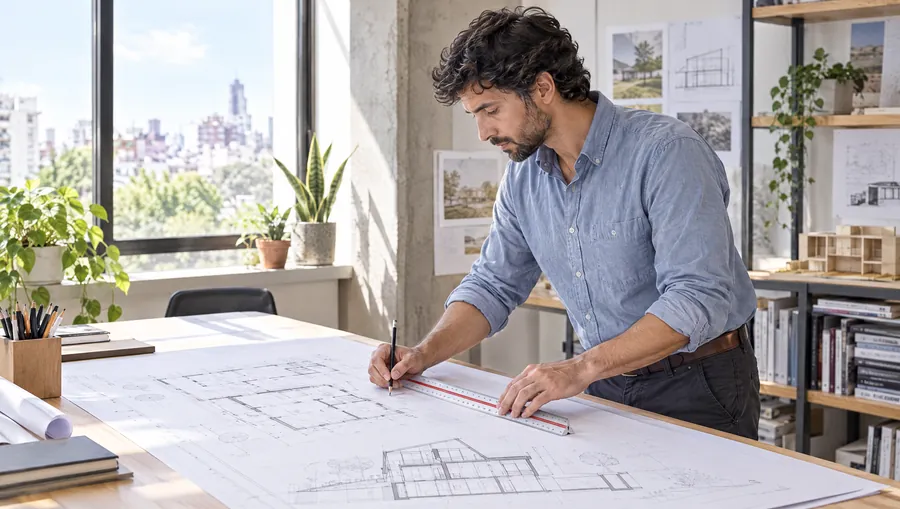

El Arquitecto de Estudio TREO verifica una cota con el escalímetro sobre el plano impreso de un edificio, en la mesa de dibujo de la oficina

3

Registramos y tramitamos

Presentamos el Registro en Etapa Proyecto y después el Permiso de Ejecución por TAD, contestamos las observaciones y te dejamos lista la documentación para dar el inicio de obra.

Opiniones

Lo que dicen quienes nos contrataron

★★★★★

Excelente servicio. El Informe sacó a la luz graves problemas. Acordamos con el vendedor para que los repare antes de escriturar.

Rodrigo B.

★★★★★

La Inspección técnica fue impecable. Nos ahorraron miles de dólares en reparaciones. Detectaron cosas que nunca hubiese imaginado.

Camilo y Andrea M.

★★★★★

El desglose de costos de reparación que nos incluyeron en el documento fue clave para mejorar la negociación.

Gabriela T.

★★★★★

Sin duda volvería a contratar sus servicios si comprara otra casa.

Martín H.

★★★★★

Gracias a la Inspección pudimos exigir al vendedor que solucionara los desperfectos antes de la compra. Una inversión totalmente acertada.

Natalia B.

★★★★★

El precio se paga solo. Revisaron el departamento y espacios comunes del edificio. Nos explicaron cada hallazgo en un lenguaje claro y accesible.

Alejandro S.

★★★★★

Simple, me hicieron ahorrar 25 mil dólares. Gracias por tanto, son unos genios.

Javier M.

★★★★★

Identificaron un problema grave que no estaba a la vista y que el vendedor había omitido. Nos ahorramos un dolor de cabeza.

Lucía P.

★★★★★

El Arquitecto estuvo impecable. El Informe final resultó muy claro, incluyendo una estimación de los costos de reparación y una tasación imparcial.

Fernando R.

★★★★★

Descubrieron varias filtraciones en el techo que estaban ocultas. Eso permitió que el vendedor redujera el costo en US$ 35.000.

Elena V.

★★★★★

Servicio 100 % recomendable. Destaco su puntualidad y seriedad. El Informe fue entregado a tiempo.

Marcos B.

★★★★★

¡El Informe no puede ser más completo! Vale cada centavo.

Sofía L.

Precio

¿Cuánto cuesta el permiso de obra civil?

Nuestros honorarios arrancan en $480.000. El valor final depende de la categoría y del alcance: una Micro Obra de 40 m² y una Obra Mayor no llevan el mismo trabajo. Con lo que querés hacer, los metros y la dirección te pasamos el presupuesto cerrado.

¿Qué incluye?

Del encuadre al permiso

El encuadre de la obra, el relevamiento, el plano, el Registro en Etapa Proyecto, el expediente del Permiso de Ejecución, las encomiendas profesionales y la presentación por TAD con seguimiento de las observaciones.

¿Qué va aparte?

Los derechos y los pagos a terceros

Van aparte los derechos que cobra la Ciudad, el Informe de dominio, el Certificado de Aptitud Ambiental, el visado de las encomiendas y, si hace falta, el escribano para la conformidad de los copropietarios. Los derechos los calculamos con el presupuesto.

Lo que es otro expediente

Se cotiza por separado

La consulta ante la DGIUR, el permiso de demolición previo a una obra nueva y la regularización de lo construido sin permiso son expedientes propios. También la dirección de obra, que alguien tiene que tener desde el inicio.

Empresas e Instituciones que confiaron en Estudio TREO para soluciones de Arquitectura e Higiene & Seguridad.

  • Hilton
  • Banco Provincia
  • General Electric
  • Penguin Random House
  • Café Tortoni
  • Galerías Pacífico
  • Ogilvy
  • Best Western
  • Ciudad Cultural Konex
  • Sushi Pop
  • Museo Xul Solar
  • La Cabaña
  • Nutreco
  • RSA
  • Transporte Rivas
  • Colegio de Escribanos de la Ciudad de Buenos Aires
  • El Sol de Galicia
  • On Fit
  • Conteman
  • Dietas Cormillot
  • Bed Time

¿Quiénes somos?

Cada uno responde por lo que firma

Estudio TREO SRL es un estudio de Arquitectura, Ingeniería e Higiene & Seguridad que trabaja en la Ciudad de Buenos Aires desde 2006, con oficina en Caballito. Los permisos de obra los firman Arquitectos e Ingenieros matriculados del Estudio, cada uno dentro del alcance de su título y del rol que asume.

Roles claros

Proyecto y dirección

El Código pide, como mínimo, un profesional para el proyecto y otro para la ejecución. En Micro, Menor y Media pueden ser la misma persona; en Obra Mayor, el Director de Obra no puede ser el constructor. Lo definimos al principio.

5,0 en Google

Bien calificados por quienes nos contrataron

La calificación de nuestros clientes en Google es de 5,0 sobre 5, con 60 opiniones. Es la calificación del Estudio en todos sus servicios.

Más de 20 años

Lo que suele venir antes y después

La consulta ante la DGIUR la explicamos en interpretacionurbanistica.com.ar; la habilitación del local terminado, en habilitacionescaba.com.ar, y los planos de incendio, en planos-incendio.com.ar.

El equipo

  • Arq. Maximiliano RizzoArquitecto · CPAU 23707 · Metrogas 37737
  • Arqta. Melanie ÁlvarezArquitecta · CPAU 33791
  • Arq. Franco Paz MoralesArquitecto · CPAU 36365
  • Arqta. Soledad FuhrArquitecta · CPAU 30300
  • MMO Luciano GonzálezMaestro Mayor de Obras · CPIC 10779 · Metrogas 37724
  • Ing. José Raúl RizzoIngeniero · CPIC 10910
